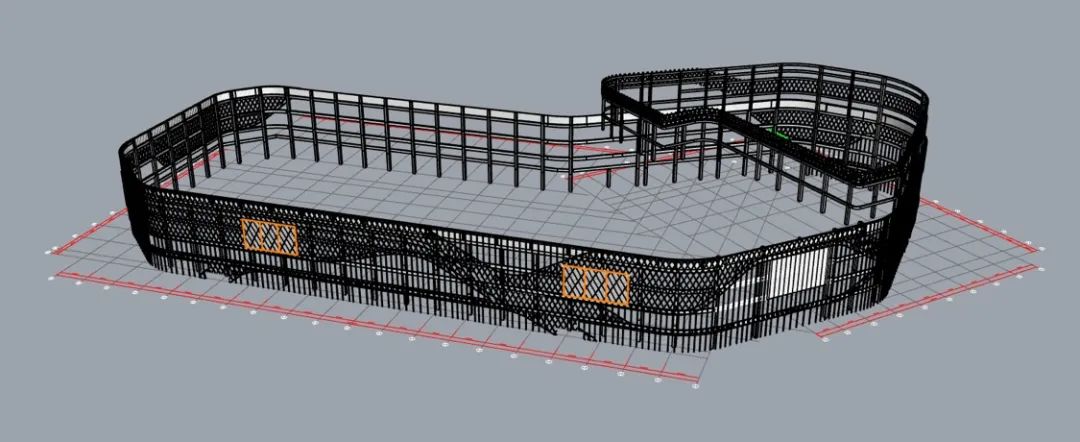

【城市名片】点亮亭城,金鹏打造城市商圈新引擎!![]() ![]() JP JIUJIU ENJOY THE CITY ![]() ![]() JIN PENG JAIN SHE 一个个地标建筑 见证着城市的发展与变迁 体现着城市的精神和情怀 由金鹏建设集团承建的 滁州琅琊新区首个大型商业综合体 金鹏又为亭城增添了一张 闪亮的城市商业名片 品质“建证” 点亮城市新地标 NEW URBAN LANDMERK 这座颜值与内涵兼具,质量与美感并存的商业综合体坐落于滁州市琅琊新区金山路与扬子大道交口,是滁州琅琊新区重点项目,作为滁州城南玖玖广场、蚌埠金鹏玖玖广场、合肥滨湖金鹏玖玖广场之后,金鹏商业3.0时代的代表之作,金鹏琅琊玖玖广场已然成为滁州琅琊新区新地标。 ![]() 滁州金鹏琅琊玖玖广场,75万㎡都会城市综合体,涵盖购物中心、特色主题街区、五星级酒店、山水住宅四大核心业态。其中,商业购物中心打造体验式、沉浸式互动空间,营造美食生活、亲子家庭、时尚社交、潮玩体验、文化民俗五大核心主题,进一步丰富琅琊区的商业配套,全面满足人们生活所需,对完善城市功能、提升城市品位、优化业态布局具有重要意义。 超大基坑 打牢施工“基础” NEW URBAN LANDMERK 金鹏琅琊玖玖广场项目规模大、业态多,工期紧,建设任务重,项目自2020年8月正式开工以来,克服了疫情、材料困难、工作面交叉多、地下室开挖基坑面大、施工平面管理难等多种挑战,坚持“快”字当头、“干”字为先,最高峰时施工人数达1200余人,历经789天圆满完成商业施工任务。 ![]() 超长、超宽基坑是金鹏琅琊玖玖广场商业的一大技术难题,在施工过程中如何“抗”住混凝土材料发生的温度应力及收缩拉力,对于项目来说是一个极大的挑战。瞄准“痛点”,精准发力。项目负责人带领项目技术攻坚小组多次探讨后,决定把现场划分为32个施工区域采用“跳仓法”施工,充分利用混凝土在7-14天期间初步变形稳定,按照“分块规划、隔块施工、分区浇筑、整体成型”的原则,把整体结构按施工缝分段,跳一段浇一段,相邻两段用间隔不少于7天的时间填浇成整体。有效避免了混凝土施工初期激烈温差及干缩作用,且无需留后浇带,不仅有效控制了混凝土裂缝,还加快了施工进度,缩短了工期。 ![]() 商业现场32个施工区域相当于32栋楼紧密相连,施工场地紧促。混凝土怎么浇筑、材料怎么进场顺利到达施工区域成了摆在团队面前的现实问题。为了解决这一问题,项目负责人带领施工团队勘察现场,围绕商业建立了环形道路并沿路提前设计32个场区的混凝土架泵点和材料集中码放点场地硬化,错开主干道,为商业工程的施工搭建了一条完整的运输“生命线”。 大跨度采光顶 倾注金鹏“匠心” NEW URBAN LANDMERK ![]() 商场顶部设计有8个不同面积、不同造型的玻璃采光顶,以自然光和室内灯光相结合的方式,为商场提供采光,项目团队面对采光顶造型不同、跨度不同、钢结构复杂等安装难题,确定了经济可行的安装方案的设计深化;利用BIM建模,针对每个采光顶重量、角度、距离进行详细周密的计算。其中商场中庭两个圆形大跨度采光顶吊装难度最大,单个顶的重量约70吨,直径约27米,项目部采用分块、分段式拼接吊装,严格把关,仔细负责落实各项工作,以确保整个吊装过程控制在模拟范围。并在预吊装和吊装过程中,积极开展安全风险因素巡查,安装两道防坠网,同时与各方协同避免了提升结构和主体结构间可能的碰撞摩擦,有效保证了采光顶吊装的质量和施工效率。 ![]() 安装采光顶时正值高温天气,顶部无遮无挡,在高温环境下,项目幕墙团队攻坚力度不减,推进速度不变,用自己战高温的辛勤付出、汗水浸透的衣服,彰显了金鹏的精气神,及时依次封闭8个采光顶,为室内精装修提前进场,下道工序更好施工做好准备。 “曲面”外衣 成就建筑之美 NEW URBAN LANDMERK ![]() 外立面实景图 ![]() 外立面实景图 对于这座“新地标”来说,“秀外”与“慧中”,同样重要。项目以“山水文化”为设计主题,提炼清流河优美曲线,形成大商业柔顺立面线条,将建筑整体处理,体现大山气势磅礴的体量,均匀密布的三角形穿孔,似朵朵滁菊,外立面时尚灰色搭配经典香槟色,既有“清流河”流韵之感,又流露出“琅琊山”浓厚的历史韵味。 ![]() 龙骨BIM图 ![]() 幕墙BIM图 商场幕墙造型呈圆弧曲面,总面积约2万㎡,玻璃和铝板幕墙相结合,工艺复杂,施工难度大。双曲面铝板,从预埋到龙骨安装对尺度的把控极其严格,不能有丝毫误差,为了呈现铝板曲面的线条型,项目利用犀牛软件进行建模,结合点位参数化、三维可视化等技术,保证施工定位的准确率,确保了板材之间间隙一致,根据不同铝板的弧度分区管理,把每一处铝板形状、角度、面积、尺寸、曲率数据,逐一设计,逐一编号,再找厂家逐一定制和安装。同时,汇聚多项创新技术应用,精密组“装”这座璀璨的城市地标。 聚力攻坚 全力冲刺迎开业 NEW URBAN LANDMERK 2022年9月,进入了10.1开业冲刺阶段,时间紧,任务重,为使商业如期璀璨呈现,在集团工程管理中心带领下项目开展商业抢开业动员大会,对冲刺工作进行部署,项目团队分秒必争、昼夜施工,对施工及效果严格把控,按时间节点落实施工项目,加强装修工程现场协调,金鹏琅琊玖玖广场项目各部门协同作战,以负责任的态度,精益求精的工作作风,做好统筹安排,确保工序衔接紧密。 ![]() 集团领导班子每日深入施工现场,查看进度,召开现场碰头会,解决施工中的问题,推进施工效率。项目组成员,每天召开协调会,多方一起沟通,对照施工进度表,跟进工期工序及材料到达情况,有效的保证了各项工作按节点有序推进。 ![]() ![]() ![]() ![]() 冲刺高峰期,每天包括品牌装修在内的各方施工人员高达近700人,为了确保施工安全,项目安全部成员严格落实工程管理中心的工作要求,做好横向、纵向的网格管理,加强施工现场的安全巡查管理,确保施工安全有序。项目团队以“顽强拼搏、死磕品质”的精神确保了大商业顺利完工,为开业做好准备。 JIUJIU 789天 他们辗转黑夜白昼 用辛勤汗水 浇筑城市璀璨热土 建证幸福空间 运营美好生活 JIN PENG JIAN SHE ” ![]() 【END】 ![]() 建设美好生活 |
