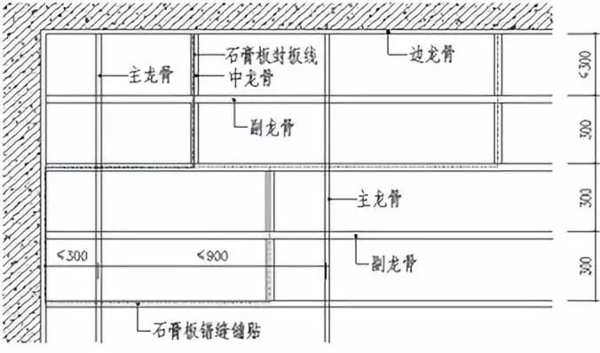

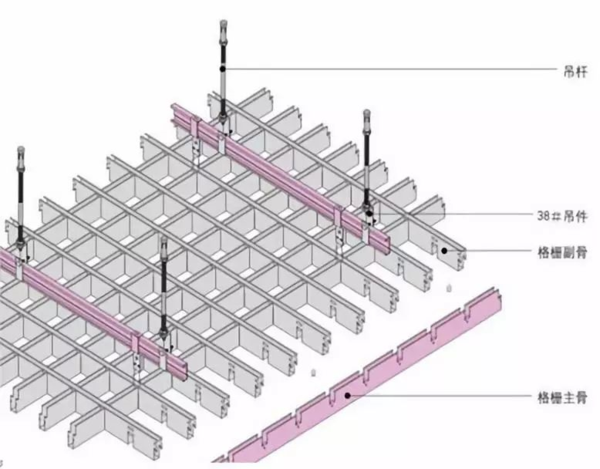

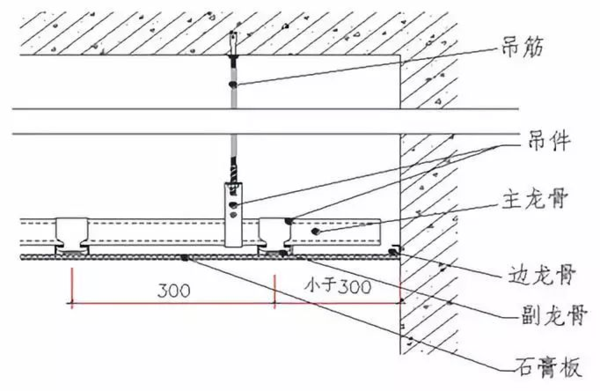

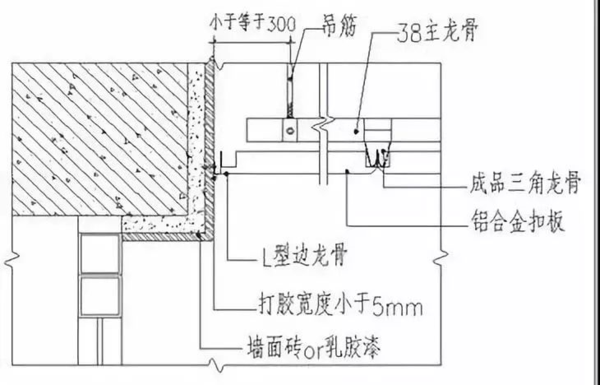

技能 | 你不知道的天棚工程秘籍,看到就是赚到!有多久没有给大家科普了? 今天小编给大家带来一项新技能 天棚工程的施工方法 能不能掌握就看你自己咯~ 轻钢龙骨石膏板施工工艺 Construction technology of light steel keel gypsum board 1.弹线工艺:按设计要求的主、次龙骨间距在已弹好的顶棚标高水平线上划龙骨分档线; 2.安装吊杆:为保证骨架的稳定,按主龙骨位置及吊杆间距采用Φ8螺纹吊杆(吊杆长度大于1000mm,应设置反向支持),内膨胀螺栓固定; 3.安装主龙骨:在主龙骨上安装吊挂件,将主龙骨与吊杆通过吊挂件连接,再根据标高控制线使主龙骨就位; 4.固定中龙骨:严格按图纸安装中龙骨,四边龙骨贴墙边,所有卡扣,配件位置要准确牢固; 5.安装石膏面板:罩面板必须与龙骨连接牢固,平整,缝隙均匀、正确,各种留洞留设正确; 6.细部处理:轻钢骨架未做防腐处理的表面,在各工序安装前须刷防锈漆;石膏线条安装应牢固,顺直。 1.吊杆的安装:统一采用Φ8螺纹吊杆,吊杆间距应不大于900; 2.主、副龙骨的安装:副龙骨靠墙一侧应小于300,主龙骨间距按900顺排,靠墙应小于300,设置龙骨时应充分考虑检修口位置,检修口位置四周应设置副龙骨; 3.石膏板的安装:应与龙骨链接牢固,平整; 4.防锈防腐的处理; 5.石膏板接缝:石膏板沿主龙骨方向错缝拼接,接缝应平顺;严禁用异型石膏板拼接。 铝格栅施工工艺 Construction Technology of Aluminum Grid 1.弹线定位:根据格栅吊顶的平面图,弹出吊杆和主龙骨的纵横布置线、造型较复杂的部位的轮廓线,以及吊顶标高线; 2.安装吊杆:为保证骨架的稳定,按主龙骨位置及吊杆间距采用Φ8螺纹吊杆(吊杆长度大于1000,应设置反向支持),内膨胀螺栓固定,吊杆间距不大于900; 3.轻钢龙骨安装:U型主龙骨应平行房间长向安装,悬臂段不大于300,龙骨应错缝吊挂;同时应按房间短向1/300起拱; 4.格栅主副骨组装:将格栅的主副骨在地面按设计图纸的要求预装好; 5.铝格栅安装:将预装好的格栅天花用挂件吊起将整栅的天花连接后调整至水平即可; 6 .细部处理: 靠墙四周无边吊筋应设置格栅同色的L型角铝; 1.弹线定位:定位应准确,充分考虑设备管线位置; 2.吊杆的安装:统一采用Φ8螺纹吊杆,吊杆间距不小于900,如遇到设备和管道固定点大于应增加吊杆; 3.主龙骨的安装:主龙骨间距按900顺排,靠墙应小于300,龙骨与吊杆连结牢固,不松动; 4.格栅主副骨的安装:应与龙骨链接牢固,平整; 5.铝格栅安装:铝格栅安装前应与安装专业确认设备及管线安装完成; 6.细部处理:重型灯具应单独设置吊杆,严禁挂设在铝格栅上。 方形铝扣板施工工艺 Construction Technology of Square Aluminum Button Plate 1.顶棚弹水平线:根据设计标高,弹出吊顶标高水平控制线,弹出吊杆和主龙骨的纵横布置线、造型较复杂的部位的轮廓线; 2.划龙骨分档线:为保证骨架的稳定,按主龙骨位置及吊杆间距采用Φ8螺纹吊杆(吊杆长度大于1000,应设置反向支持),内膨胀螺栓固定,吊杆间距不大于900; 3.安装主龙骨:U型主龙骨应平行房间长向安装,悬臂段不大于300,龙骨应错缝吊挂;同时应按房间短向1/300起拱; 4.安装三角龙骨:根据铝扣板的规格尺寸,安装与板配套的次龙骨,次龙骨通过吊挂件吊挂在主龙骨上; 5.安装边龙骨:沿墙(柱)上的水平龙骨线把L形边龙骨用自攻螺丝固定在预埋木砖上;如为混凝土墙(柱),可用射钉固定,射钉间距应不大于吊顶次龙骨的间距; 6.安装面板:铝扣板安装时在装配面积的中间位置垂直次龙骨方向拉一条基准线, 对齐基准线向两边安装。 1.弹线定位:弹线定位应充分考虑设备管线位置; 2.吊杆的安装:统一采用Φ8螺纹吊杆,吊杆间距不小于900,如遇到设备和管道固定点间距大于900应增加吊杆; 3.主龙骨的安装:主龙骨间距按900顺排,靠墙距离应小于300,龙骨与吊杆连结牢固,不松动; 4.三角龙骨及边龙骨安装:三角龙骨安装应注意分隔,挂件安装应牢固避免松动; 5.铝扣板安装:铝扣板安装前应与安装专业确认设备及管线安装完成; 6.细部处理:灯具、检修口、设备应单独设置吊杆,严禁挂设在铝扣板上。
文章分类:
集团新闻
|
